01地下室双层卷材防水施工
> 施工流程及注意事项
地下室双层卷材防水是一种常见的做法。这种做法通过在地下室底部铺设两层卷材,以增强防水效果。其施工流程包括准备工作、底层卷材铺设、上层卷材铺设以及细部节点处理等多个环节。在结构荷载的作用下,100mm厚的混凝土垫层不可避免地会产生裂缝。如果防水层与垫层紧密粘结,那么它很容易受到“裂缝反射”的影响而遭受破坏。基于这样的考量,2008版《地下工程防水技术规范》(GB50108—2008,4.3.16条)中明确指出,在底板部分使用柔性防水卷材时,应优先采用“空铺法或点粘法”。

> 底板防水施工方法
在底板部分进行防水施工时,应遵循一定的操作流程。首先,需要清理底板表面,确保其干净、平整。接下来,根据设计要求,选择适当的防水材料进行施工。在施工过程中,要注意材料的铺设顺序、搭接方式和粘结强度等细节,以确保防水层的完整性和密封性。对于转角处、平立面交接处以及转折处,应特别设置附加层卷材,以增强这些区域的防水效果。同时,为了确保底板卷材与砖砌永久保护墙之间的紧密结合,应采用刷油满粘的方式进行施工。

> 侧墙接茬处理

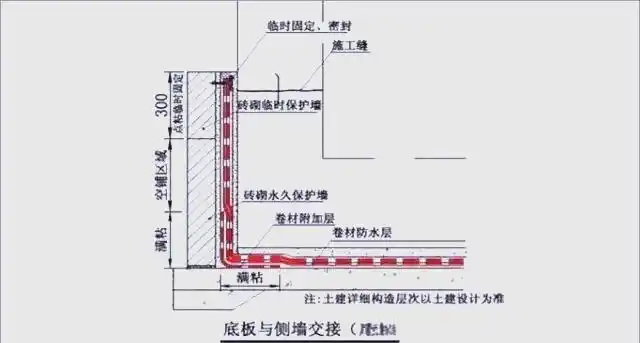

在底板防水施工完成后,紧接着需要进行侧墙的接茬处理。这一步骤同样至关重要,因为它直接影响到整个防水系统的效果。确保接茬卷材紧密相连,通过规范施工和适当的粘结方式保证接茬稳固性。在临时保护墙部位,卷材可采取点粘方式进行临时固定,以确保施工过程中的稳定性。

> 后浇带施工方法
在后浇带区域,我们需额外铺设与主体结构相同材质的卷材,以形成附加增强层。该增强层的宽度应至少达到500毫米,以确保后浇带的稳固性。

02电梯井与集水坑的防水

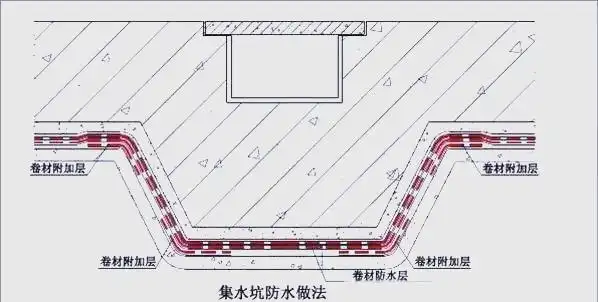

为了确保电梯井和集水坑的防水效果,我们同样采用增铺卷材的方法,且卷材材质需与主体结构保持一致。在阴阳角的转折点,我们特别设置了附加增强层,其宽度至少达到500毫米,从而有效提升这些关键位置的防水性能。

03外墙及穿墙管防水
> 外墙卷材收口方法

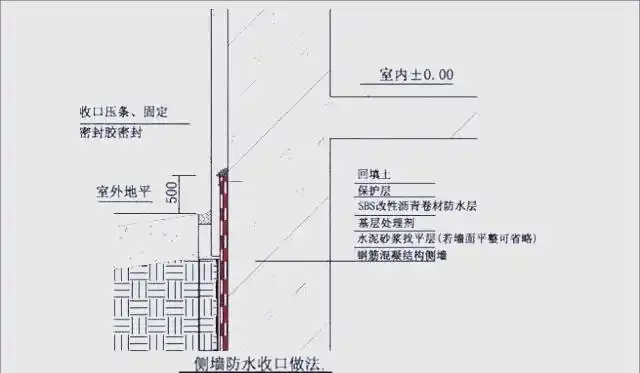

在外墙收口处,应采用与大面相同的防水材料进行严密处理,以保障外墙的整体防水效果。我们将外墙立面卷材的收口位置设定在室外地坪以上500毫米,以确保柔性防水层的收头能够得到妥善处理。

> 穿墙管防水处理方案

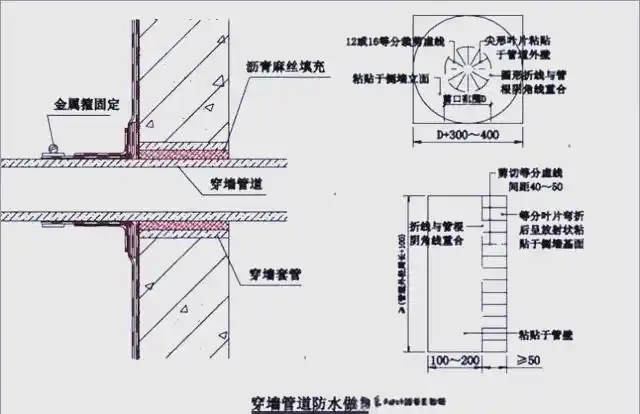

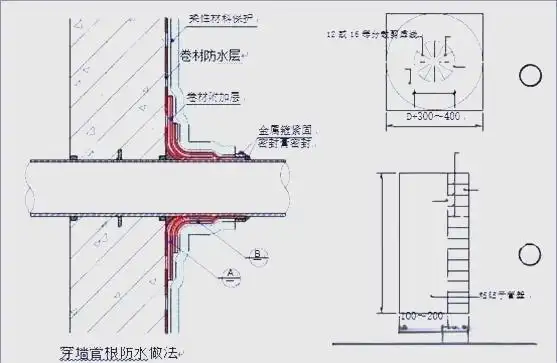

在墙体内预埋套管,其内径应略大于穿墙管的外径,确保两者之间留有适当的间隙。通过填充防水密封材料,如防水砂浆或防水涂料,可以实现良好的密封效果。此外,我们还会在穿墙管与套管的缝隙处增设防水层,以进一步提高防水效果。


04地下室单层卷材防水
> 底板防水做法详解
在地下室单层卷材防水的施工过程中,底板的防水处理至关重要。应在平立面交接处增设专用附加层,其材质应与大面卷材保持一致或具有良好的相溶性。附加层卷材与基层应进行全面粘结,同时在临时保护墙部位,卷材可采用点粘法进行临时固定,以确保施工过程中的稳定性。
> 侧墙接茬及后浇带处理
在卷材收口位置,我们采用砖体进行临时的固定措施。等到立墙施工完成后,再移除这些临时保护措施。为了确保与底板卷材的顺畅接茬,其宽度应至少达到150毫米。同时,我们推荐对立墙卷材采用柔性保护措施,以确保其防水效果和使用寿命。后浇带区域需增铺与主体结构相同材质的卷材,以提升防水效果。

> 电梯井与集水坑的防水措施
同样适用于地下室单层卷材防水的施工过程,我们采用增铺卷材并设附加层于阴阳角,以保持防水效果,并选用合适材料确保施工质量。
